Alle Innenwände sind nun Verputzt, die Qualität ist sehr gut so das unsere Sorge das wir den ganzen Bau schleifen und spachteln müssen nicht bestätigt wurde, zwar gibt es einige Ecken wo wir nach spachteln müssen aber der Hauptteil sieht sehr gut aus.
Jetzt sind wir mal gespannt ob das diese Woche noch mit den Hausanschlüssen klappt, oder ob es hier auch zu Verzögerungen kommt. Dadurch das wir erst 21 Wochen nach Baugenehmigung gestartet sind haben wir nach hinten eigentlich keinen Platz für Verzögerungen am 21.09.2017 wurden wir schon darauf vorbereitet das sich die 50.KW aus Fertigstellungsdatum nicht mehr halten lässt sondern ehr 5. KW 2018 wird und glaube ich ehr an 8. bis 9. KW 2018 lassen wir uns mal überraschen bei nächster Gelegenheit lande ich mal unseren Bau-Zeitplan hoch wo man gut die Verzögerungen erkennen kann.
Die Kommunikation mit Neesen ist wieder etwas schlechter geworden wir müssen vielen Sachen hinterher telefonieren, leider ist unser Bauleiter auch nicht so erreichbar wie wir uns das vorgestellt haben.
Hoffen wir mal das es sich wieder bessert nach denn Feiertagen.
Wir sind M. & M. und bauen eine Stadtvilla in Dortmund-Lanstrop mit Neesen-Schlüsselfertigbau.
Montag, 30. Oktober 2017
Freitag, 27. Oktober 2017
[Innenausbau] Einbau Fensterbänke beginn Innenputz
Heute wurden die Innen- und Außen- Fensterbänke montiert, und die Putzer haben damit begonnen die Innenwände zu verputzen.
Aktueller stand der Arbeiten:
Alle Außen- und Innen-Fensterbänke wurden montiert. Kind 1, Kind 2, Bad OG, Schlafen OG + Ankleide, Flur OG (Teilweise) Küche EG, Speisekammer, Abstellkammer EG, Flur EG (Teilweise)
wurden die Wände verputz.
Hier ein paar Bilder von den fertig montierten Fensterbänken und den Putzarbeiten.
nächste Woche sollen die Hausanschlüsse kommen bin mal gespannt ob das alles so klappt mit Strom, Wasser und der Telekom :-)
Aktueller stand der Arbeiten:
Alle Außen- und Innen-Fensterbänke wurden montiert. Kind 1, Kind 2, Bad OG, Schlafen OG + Ankleide, Flur OG (Teilweise) Küche EG, Speisekammer, Abstellkammer EG, Flur EG (Teilweise)
wurden die Wände verputz.
Hier ein paar Bilder von den fertig montierten Fensterbänken und den Putzarbeiten.
nächste Woche sollen die Hausanschlüsse kommen bin mal gespannt ob das alles so klappt mit Strom, Wasser und der Telekom :-)
![]() |
Die Putzmaschine mit deren Hilfe der Putz im ganzen Haus verteilt wird |
![]() |
Außen Fensterbank Gartenseite |
![]() |
Fensterbank Deteilaufnahme |
![]() |
Trittschutz Terrassentür |
![]() |
Innen-Fensterbank |
![]() |
Garderobe EG verputzt |
![]() |
Flur Wand EG (Treppen Seite) verputzt |
![]() |
Flur OG verputzt |
![]() |
Kind 1 verputzt |
Dienstag, 17. Oktober 2017
[Innenausbau] Sanitärinstallation
Moin Moin hier der aktuelle Baustand, es hat sich einiges getan,
Fassadenklinker fast fertig es fehlen noch Nacharbeiten und das verfugen.
Fassadenklinker fast fertig es fehlen noch Nacharbeiten und das verfugen.
![]() |
Geklinkerte Nordwand |
Sanitärinstallationsarbeiten haben begonnen
![]() |
Wasseranschluss Kühlschrank |
Freitag, 13. Oktober 2017
[Innenausbau] Fenster/Bautür-einbau
Heute sollten eigentlich unsere Fenster verbaut werden aber als in an der Baustelle ankam sah ich folgendes.
![]() |
7 der 17 einzubauenden Scheiben waren zerstört Transportschaden |
![]() |
Ein Totalschaden :-( |
![]() |

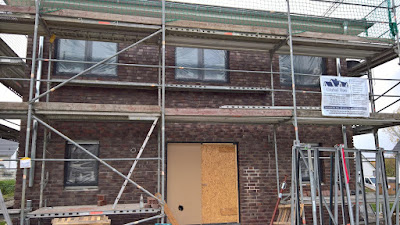

Aktuelle Vorderansicht mit Verbauter Bautür u. Fenstern |
![]() |
Die Gartenseite noch stört das Gerüst um eine volle Ansicht zu zeigen |
